施工要領書とは?計画書との違いや作成手順を解説
現場/施工管理
|

施工要領書とは?計画書との違いや作成手順を解説


建設現場での施工管理や関係する書類、何をどうすべきか、何を用意したらいいのか分からない、と言う方も多いと思います。

施工要領書の準備で、このようなお悩みはありませんか?

  • 「施工要領書とは何か、具体的な内容や役割がわからない」
  • 「施工要領書と施工計画書、作業手順書の違いが曖昧で混同してしまう」
  • 「施工要領書の作成手順や提出期限、チェックポイントが不明確で不安」

本記事では、これらの悩みの解決の手助けとなる情報を提供します。

施工要領書の基本的な定義から、関連書類との違い・作成手順・提出期限・チェックポイントまでを深く解説します。また、施工管理を効率化するための方法についても紹介します。

この記事を読むことで、施工要領書に関する知識が深まり、疑問や課題、実務での不安を解消できますので、ぜひご覧ください。

施工要領書とは?工事現場での重要性を解説

施工要領書の定義

施工要領書とは、工事を安全かつ効率的に実施するための具体的な施工方法・使用材料・品質管理・安全対策などをまとめた文書です。

施工要領書は元請業者が作成した設計図面や施工計画書を基に、協力会社(下請け業者)が作成し、元請に提出する流れが一般的です。この書類は、いわば「工事の説明書」であり、現場で実際に工事を担う作業者や関係者に向けて、「どのように施工を行うか」を詳細に伝える役割を果たします。

具体的には以下のような内容が含まれます。

  • 作業の流れや工程
  • 使用する機材・資材の種類と数量
  • 安全確保のための注意点や対策
  • 品質を担保するための基準や方法

施工要領書は、施工計画書と混同されがちですが、施工計画書が工事全体の概要やマスタープランを記載するのに対し、施工要領書は実際の作業現場に即した具体的な指示書という位置づけです。

また、作業手順書よりも広い範囲を扱い、現場全体の視点から工程の連携や整合性を図るための文書といえます。

工事現場での重要性について

施工要領書は、単なる事務的な提出書類ではなく、現場の品質・安全・工程を確実にコントロールするために欠かせません。

施工要領書の重要性は以下のような観点で評価できます。

  • 品質の確保:具体的な材料の選定基準や施工方法を文書化することで、作業ごとの品質を一定以上に保つことができます。
  • 安全の担保:現場での事故を未然に防ぐための作業上の注意点や危険防止策を明示することにより、安全な施工環境を整備できます。
  • 工程の効率化:工事手順を明確にしておくことで、無駄な手戻りを防ぎ、作業の進行をスムーズにします。
  • 認識の統一:元請・下請をはじめとした関係者全体が「どのように施工を行うか」という基準を共有できるため、意思疎通の齟齬やトラブルの防止につながります。

施工要領書があることで、現場での混乱を防ぎ、品質の高い施工を実現するための指針が明確になり、工事の成功に直結する要素です。

サクミルの導入を検討してみませんか?

2か月間の無料トライアルで、自動課金なくお試しいただけます。

施工要領書の目的と必要性

施工要領書とは、工事の品質・安全・効率を担保するために、作業手順・使用材料・検査基準・安全対策などを明記した実務資料です。現場の施工精度を保ち、関係者間の認識を統一するために不可欠な文書です。

その一方で、その法的な位置づけや提出義務については誤解されることも少なくありません。

◎法的義務としての提出はないが、実務では極めて重要

まず前提として、施工要領書には法律上では直接的な提出義務はありません。

これは、施工要領書がもともと現場での「施工品質や安全管理の内部的な管理・運用を目的とした書類」であることが理由です。

発注者に直接提出する義務があるのは施工計画書であり、施工要領書は主に元請と下請間での施工内容の共有・指示・確認のための資料として用いられます。

たとえば、公共工事においては元請が発注者(国・自治体)に提出するのは施工計画書であり、施工要領書の提出は求められていません。

その代わりに、元請業者は下請業者に施工要領書の作成を指示し、内容を確認・修正指示を行う立場にあります。これは元請が施工体制全体の品質・安全を担保する責任を負っているためであり、現場管理の実務上、非常に重要な書類といえます。

◎民間工事でも安全・品質確保の観点から広く活用

また、民間工事では法的な義務はないものの、元請企業が協力会社に施工要領書の提出を求めるケースが一般的です。

特に、電気・設備・配管などの専門工種を含む中規模以上の工事では、安全性・品質基準の統一やトラブル防止のために、実質的に必須書類として運用されています。

◎小規模・単純工事では省略されることも

一方で、小規模な住宅の内装工事や標準的な手順で完了する単純作業では、施工要領書を省略することも少なくありません。

このような場合は、作業手順書や口頭指示のみで対応することもあり、工事の規模・内容・発注者の方針によって必要性が大きく異なるのが実態です。

施工要領書事例

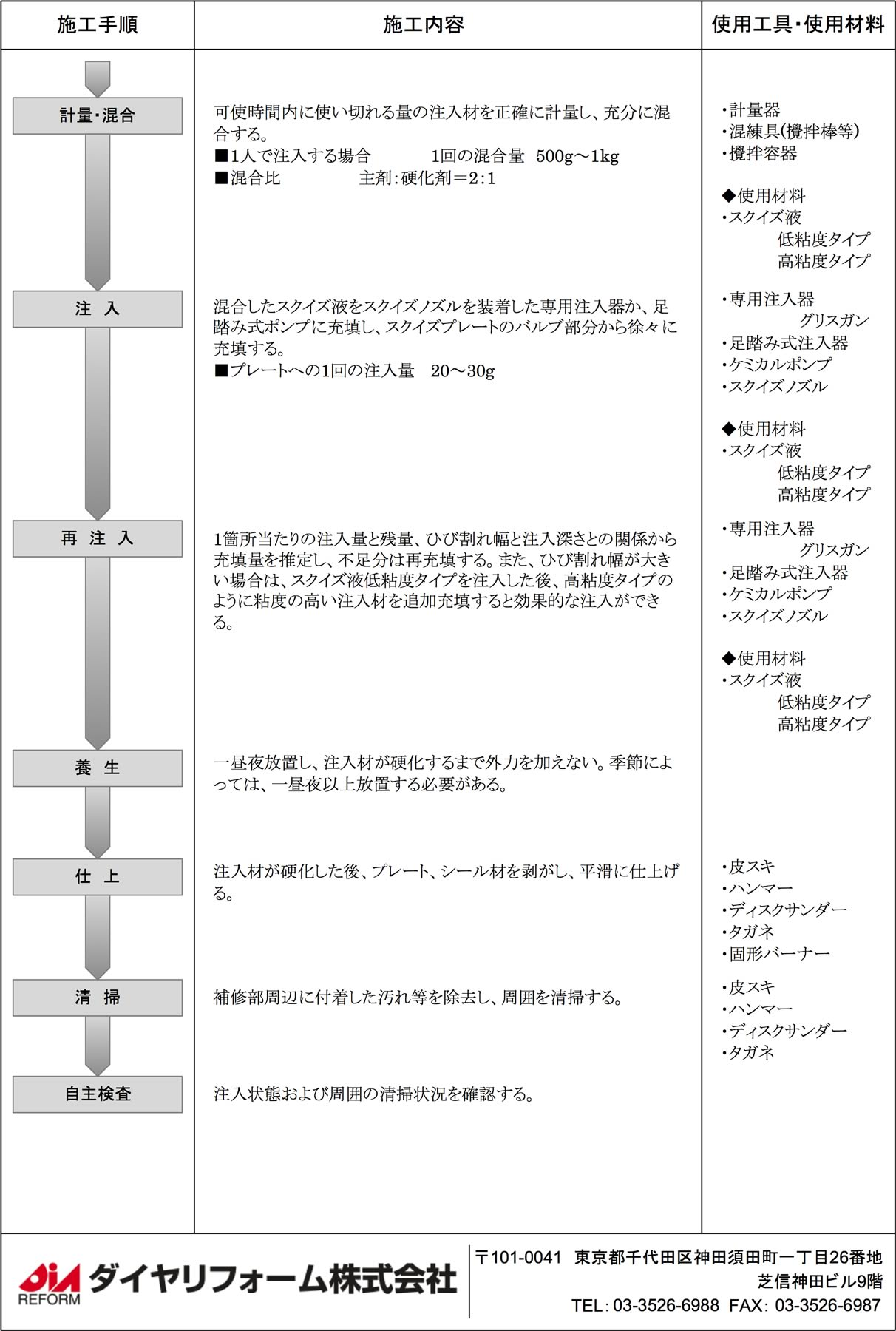

画像引用元:ダイヤリフォーム株式会社/施工要領書事例

施工要領書を適切に作成・活用することで、工事の品質や安全性を高め、円滑な工事進行が可能となります。

施工要領書に記載すべき内容

施工要領書は、工事の現場で「誰が、どこで、何を、どう進めるか」を明確に伝える文書です。

そのため、記載内容は単なる工事の概要だけでなく実際に施工を行う作業者が迷わないよう、詳細かつ正確に記述される必要があります。

以下に、施工要領書に含まれる代表的な記載項目を紹介します。

● 基本情報

  • 工事名(例:Aマンション新築工事)
  • 工種(例:電気設備工事、内装工事)
  • 作業日程(施工開始日、完了予定日)
  • 工事場所(都道府県、市区町村、番地レベルで記載)

● 使用材料と仕様

  • 材料の品名・規格(例:JIS規格準拠のコンクリート材など)
  • 施工に使用する機器や道具(例:アーク溶接機、電動ドリルなど)

● 作業手順(工程別の流れ)

  • 工程1:足場の設置
  • 工程2:養生処理
  • 工程3:対象箇所の下地処理
  • 工程4:主作業
  • 工程5:検査・片付け

※各工程ごとに使用材料、注意点、作業時間の目安を併記するのが理想です。

● 安全対策と品質管理

  • 作業中の注意事項(例:保護具の着用、転落防止措置)
  • 緊急時の対応方法(例:電源遮断、緊急連絡網)
  • 品質チェックリスト(例:施工後の寸法・傾きチェック)

● 判定基準と検査方法

  • 完成基準(例:±3mm以内の誤差)
  • 検査方法(例:スケール測定、打診検査)

これらの項目は、工事の種類や内容によって異なる場合があります。建築、電気、設備など、各分野の特性に応じて、適切な内容を記載してください。

施工要領書と他の書類との違い

施工要領書・施工計画書・作業手順書は、いずれも工事現場で重要な役割を担う書類ですが、目的や内容・読み手が異なります。

それぞれの役割や使いどころを混同すると、誤った工程管理や指示ミスにつながる恐れがあります。特に、施工要領書とは何かを正しく理解するには、施工計画書や作業手順書との違いを明確に把握しておくことが重要です。

以下に、3つの書類の違いを視覚的に比較できる一覧表を用意しました。

初めて施工管理に関わる方や書類作成を担当する技術者の方は、ぜひこの表を参考にして、正しい位置づけを把握しておきましょう。

比較項目

施工計画書

施工要領書

作業手順書

作成者

元請業者

下請業者(協力会社)

現場作業員や現場管理者

目的

工事全体の方針や進行管理を明確にする

実際の作業内容を詳細に落とし込み、具体的な施工手順を定義する

個別作業の具体的な手順や安全対策を示す

内容の粒度

マクロ(全体の流れ、安全・環境・仮設計画など)

ミクロ(工種ごとの施工手順、使用材料、品質・安全の基準など)

非常に詳細(作業ごとの動作、安全ポイント、使用機材などを写真付きで記載)

主な読み手

発注者、監督職員、元請の管理部門

元請監督員、施工管理者、現場責任者

作業員本人、作業チームリーダー

構成要素の特徴

工期、工程表、仮設、安全衛生、環境管理など

材料、工法、手順、安全・品質・検査基準など

写真や図解を多用し、現場での教育資料や朝礼での使用が前提

このように、施工要領書は施工計画書と作業手順書の中間に位置する役割を担い、現場の実行フェーズにおいて具体的な判断材料となる重要な書類です。

特に公共工事などでは、この区別を正確に理解し、適切に文書を作成・提出することが求められます。

サクミルの導入を検討してみませんか?

2か月間の無料トライアルで、自動課金なくお試しいただけます。

施工要領書の作成手順

施工要領書を正しく作成するには、現場の状況や法令基準を十分に把握し、段階を踏んで丁寧に進める必要があります。

ここでは、実務における施工要領書の作成手順を、初学者にもわかるように順を追って解説します。

【ステップ1】作成準備:図面・仕様書・契約書類の確認

施工要領書の作成は、まず前提資料の収集と確認から始まります。

主に以下の文書をもとに工事の全体像や施工要件を把握します。

  • 設計図面(建築図、構造図、電気・設備図など)
  • 施工計画書(元請から支給された全体計画)
  • 契約書・仕様書(設計図に書かれていない要件が含まれる)
  • 関連法令・基準類(例:国土交通省の標準仕様書)

この段階で、工種ごとの仕様差納期要件など、後々トラブルの原因となる部分を洗い出しておくことが重要です。

【ステップ2】現場状況の確認と施工条件の整理

次に、実際の工事現場を確認し、施工環境に関する条件を整理します。

机上での計画と現場状況が乖離していると、実際の作業に支障が出るため、
以下のような点を重点的にチェックします。

  • 作業スペース・動線(搬入・搬出経路、資材置き場など)
  • 安全対策上の制約(高所作業、周囲への影響など)
  • 他業者との工程干渉(同時作業の有無、重機の使用状況など)

また、地盤・騒音・交通など周辺環境への配慮事項も、この段階で把握しておくべきです。

【ステップ3】施工要領書の記載:工程ごとの詳細を明記

ここから実際の記載作業に入ります。作成時のポイントは以下の通りです。

  1. 工事概要・基本情報

    工事名称、施工場所、工期、施工業者などの基本情報を冒頭に明記。

  2. 使用材料と工法

    材料の品番・規格、施工方法、適用基準を明確に記載。

  3. 工程・作業手順

    工種ごとに日別・週別の流れで具体的に記載(番号リストで整理)。

    工程ごとのリスクや注意事項も記す。

  4. 安全管理

    危険作業に対する具体的な対応方法や、必要な保護具の使用方法を明記。

  5. 品質管理・検査基準

    品質を確認する検査項目、基準値、判定方法を明記(例:コンクリート打設後のスランプ値など)。

  6. 付属資料

    図面・仕様書・写真・参考資料などを添付し、視覚的にもわかりやすく構成。

【ステップ4】社内チェック・元請けへの提出

完成した施工要領書は、社内でのダブルチェックが必須です。

誤字脱字や記載漏れだけでなく、以下のようなポイントを確認しましょう。

  • 施工手順に矛盾がないか
  • 材料名・規格が仕様書と一致しているか
  • 法令・基準(例:国交省の「標準施工仕様書」)に準拠しているか

その後、元請け業者や監督員に提出し、内容確認と承認を受けます。

公共工事の場合は、「施工前協議」や「提出期限」が定められていることが多いため、事前に確認しておくことが重要です。

提出期限の目安・注意点

  • 元請や発注者から指定された提出期限を厳守することが求められる
  • 一般的には、着工の1〜3週間前までに提出するケースが多い
  • 契約書や施工説明書に明記されている場合もあるため、内容を事前に必ず確認する
  • 提出形式(電子提出・紙ベース)や提出先も、事前に確認しておく

補足:

作成担当者は主に現場の施工管理者や現場代理人(技術者)が務めますが、工種や体制によっては専門業者が分担して複数の要領書を作成・提出することもあります。

施工要領書が必要な工事の種類

施工要領書は、すべての工事で必須というわけではありません。しかし、工事の規模や特性、発注元の条件によって提出が義務付けられるケースが多く存在します。

特に、公共工事においては提出が契約条件として明示されていることが一般的です。

以下に、施工要領書が必要とされる代表的なケースを紹介します。

施工要領書が求められる主な工事例

  • 国・自治体が発注する公共工事(原則、提出必須)
  • 大規模工事・特定建設作業(環境負荷・近隣影響を伴う)
  • 電気・設備・配管・溶接・鉄骨・足場工事などの専門工種
  • 高所・危険物取扱・重機使用が含まれる工事
  • 第三者検査が必要な品質要求水準の高い案件

一方、以下のような場合は提出が省略されることもあります。

  • 小規模な民間住宅の新築・改修工事
  • 作業内容が限定的で標準的な施工のみを伴う場合

とはいえ、提出が明文化されていなくても、安全性や品質に対する証明として自主的に用意する企業も少なくありません。

補足:
発注者によってルールが異なります。
着工前に「施工要領書の提出要否・提出先・提出期限」の確認を徹底しましょう。

施工要領書の提出期限と提出先

施工要領書の提出時期と提出先は、工事の種類や契約形態、発注者のルールによって異なります。しかし、基本的には着工前の打合せ時点までに提出し、承認を得てから工事を開始する必要があります。

一般的な提出のタイミング

  • 着工前の段取り会議や施工前協議の前
  • 提出期限:工事開始の1〜3週間前が目安
  • 工事契約書や施工説明書に記載されている場合もある

提出先と承認の流れ

公共工事の場合、施工要領書の提出先は主に発注者である市区町村や国土交通省等の監督職員となります。内容の確認が行われることはありますが、提出・承認義務が法令で明記されているのは施工計画書です。

施工要領書は通常、元請業者が下請業者に提出を求め、社内・現場運用の一環として確認・修正指示を行うための資料です。

民間工事では、提出先は元請業者であり主に現場代理人や技術責任者が内容を精査したうえで合意形成を行います。発注者が直接承認することは稀で、あくまで現場内での共有と工程管理のために活用される書類です。

※補足:
施工要領書の提出タイミングや提出先は、契約条件・現場の体制・元請の運用方針によって異なります。

公共工事・民間工事を問わず、発注者から明示的な提出要求がなければ、施工要領書自体に発注者の承認を要する義務は通常ありません。

一方で、元請業者から下請業者へ「提出を求める」運用は一般的であり、元請社内での内容確認や技術的な修正指示を経て、現場管理に活用されるケースが大半です。

国土交通省:施工体制台帳等活用マニュアル:https://www.qsr.mlit.go.jp/s_top/doboku/tebiki2.pdf

サクミルの導入を検討してみませんか?

2か月間の無料トライアルで、自動課金なくお試しいただけます。

施工要領書のチェックポイント

施工要領書のチェックは、単なる誤字脱字確認に留まりません。現場で実際に使用する文書として、内容の正確性と実用性が求められます。

特に以下のポイントは、作成後の社内チェックや元請審査、公共工事の施工前協議において重点的に確認されます。

チェックすべき内容一覧

  • 施工方法

    工種ごとの施工方法が適切か

    現場状況に即した記述になっているか

  • 材料仕様

    使用材料の型式やスペックが仕様書・設計図と一致しているか

  • 安全管理

    安全帯・防護具・仮設構造物等に対する記載があるか

    特殊作業(高所作業・重機使用など)のリスク対策が明記されているか

  • 品質管理

    検査項目と基準、合否判定方法が正しく記載されているか

  • 記載内容の整合性

    工種・工程の記載に矛盾がないか

    各項目の記述が過不足なく網羅されているか

  • 最新の規格・法令に準拠しているか

    例:建設業法、労働安全衛生法、各種施工標準などに則しているか

補足:

記載内容に曖昧な表現が含まれると、審査で差し戻される可能性が高まります。

誰が読んでも同じ認識ができる文書を目指すことが重要です。

施工要領書の主なミス・トラブルと対策

施工要領書における記載ミスや不備は、現場での混乱や安全性の低下や品質の問題など、さまざまなトラブルの原因となります。

施工要領書作成後もしっかり内容を確認して、以下のようなミス・トラブルを避けましょう。

主な記載ミス・不備の例

  • 安全対策の不備:防護具の着用や安全措置に関する記載が漏れている。
  • 施工手順の曖昧さ:作業手順が不明確で、作業員が正確な手順を把握できない。
  • 使用材料の誤記:使用する材料の種類や数量が誤って記載されている。
  • 図面との不整合:施工要領書の内容と設計図面が一致していない。
  • 法令・基準の未遵守:関連する法令や基準に適合していない記載がある。

これらのミスや不備は、施工現場での事故や品質不良、工期の遅延など、重大な問題を引き起こす可能性があります。

よくあるトラブル事例と回避策

以下に、施工要領書の記載ミスや不備に起因する実際のトラブル事例と、その回避策を紹介します。

事例1:埋設管の損傷による断水事故(国土交通省中部地方整備局

  • 概要:排水構造物の床掘作業中に、既設の水道引込管を切断し、断水が発生。
  • 原因:試掘計画書の未提出、埋設管の位置確認不足、作業員間の情報共有不足。
  • 回避策

    試掘計画書を作成し、発注者に提出する。

    埋設図を用いて、作業関係者全員で現地確認を行う。

    試掘作業後に、再度埋設図を確認し、情報共有を徹底する。

    作業前に危険箇所の周知と表示を行う。

事例2:架空線の接触による通信線の切断事故(国土交通省中部地方整備局

  • 概要:バックホウのアームが上空の通信線に接触し、通信線を切断。
  • 原因:架空線の位置明示不足、誘導者の合図がオペレーターに伝わらなかった。
  • 回避策

    架空線の位置を明示し、作業区域に注意喚起表示を行う。

    誘導者の合図が確実に伝わるよう、作業機械の窓を開けるなどの対策を講じる。

    作業手順書に、架空線近接作業時の注意事項を明記する。

事例3:防護具未着用による火傷事故(国土交通省近畿地方整備局

  • 概要:溶接作業中に、防護具を着用していなかった作業員が火傷を負う事故が発生。
  • 原因:施工計画書や作業手順書に、防護具の着用に関する記載がなかった。
  • 回避策

    施工計画書や作業手順書に、安全対策として防護具の着用を明記する。

    作業前のミーティングで、安全対策の確認と周知を徹底する。

    安全管理体制を強化し、現場での安全意識を高める。

これらの事例から、施工要領書や関連書類の記載内容が現場での安全性や品質に直結することがわかります。

記載ミスや不備を防ぐためには、以下の対策が有効です。

  • チェックリストの活用:記載項目を整理したチェックリストを用いて、記載漏れや誤記を防止する。
  • テンプレートの利用:標準的なテンプレートを活用し、記載内容の統一と品質の確保を図る。
  • 専門家によるレビュー:施工要領書の作成後、専門家によるレビューを実施し、内容の妥当性を確認する。
  • 教育・訓練の実施:作業員や関係者に対して、施工要領書の重要性や記載内容に関する教育・訓練を行う。

これらの対策を講じることで、施工要領書の記載ミスや不備を防ぎ、現場でのトラブルを未然に防ぐことが可能となります。

施工要領書の重要性と作成時のポイント

施工要領書は、単なる提出書類ではありません。

『現場の安全性・品質・工程の3要素を守るための「実行指針」』です。

現場の混乱やトラブルを未然に防ぎ、関係者間の認識を統一するためには、的確で具体的な記述が不可欠です。

施工要領書の意義を再確認

  • 安全性の確保:リスクを未然に排除し、災害を防止する
  • 品質の維持:工事基準を明確化し、ばらつきのない品質を担保する
  • 効率の向上:作業工程や責任分担を明示し、ムダな時間を削減する

◎作成時の重要ポイント

  • 「誰が見ても理解できる」平易な文章で書く(難解な表現を避ける)
  • 工程や仕様の表現をあいまいにしない
  • 「ひな形」の使いまわしで内容がズレていないか確認
  • 図や表を積極的に使うことで、視覚的に分かりやすく
  • 専用ツール・テンプレートの活用も有効

※施工要領書作成を支援するツール・テンプレート図の活用

施工要領書の作成には、「何をどこまで書けばいいのか」「どうやって情報を整理すればよいか」といった悩みがつきものです。

そこで、下記のようなテンプレートやアプリを活用することで、作業効率が大幅に向上します。

  • ExcelやWordのフォーマットは、手軽に編集でき、社内ルールに合わせてカスタマイズしやすい
  • CAD連携機能を使えば、設計図面と要領書の整合性を高めやすい
  • 施工管理アプリ(例:サクミル)では、安全管理や品質チェック、進捗状況の共有まで一元管理できる
  • クラウド型図面管理ツールを併用することで、現場でも即時アクセスや修正が可能になる

このようなツールを活用することで、「時間がかかる」「記載モレが心配」といった課題を解消し、現場でも通用する実践的な施工要領書を作成しやすくなります。

まとめ|施工要領書の正しい理解と活用が現場の未来を変える

施工要領書は、単なる形式的な書類ではありません。

現場での安全確保、品質維持、効率的な作業遂行に欠かせない実践マニュアルであり、すべての施工関係者にとっての共通言語でもあります。

本記事では、施工要領書の基本的な定義から、施工計画書・作業手順書との違い、具体的な記載内容や作成ステップ、そして実際に起きたトラブル事例とその対策まで、現場で本当に使える知識を網羅的に整理しました。

特に、以下の3点を意識することで、施工要領書の精度と運用効果は大きく高まります。

  • 記載ミスや手順の抜けを防ぐためのチェック体制の確立
  • 発注者・監督員・作業者といった各立場を意識した構成と表現
  • テンプレートや専用ツールの活用による作成効率の向上

施工要領書は、現場の未来を左右する戦略資料です。

制度や提出義務を満たすだけでなく、「現場の事故を防ぐ」「作業品質を高める」ための『現場力』の源でもあります。

サクミルの導入を検討してみませんか?

2か月間の無料トライアルで、自動課金なくお試しいただけます。

施工管理ならサクミル

施工管理業務の負担を軽減し、誰でも使いやすく、正確で効率的な施工要領書の作成・共有を実現するなら、施工管理アプリ「サクミル」の活用が非常におすすめです。

◎手書き・Excelテンプレートより“アプリ”が選ばれる理由

紙やExcelベースのテンプレートは、現場での使い勝手に限界があります。特に高齢の現場管理者にとって、パソコン操作やファイル管理はストレスとなりがちです。

そうした悩みを解決するのが、『建設業に特化して開発されたクラウドアプリ「サクミル」』です。

「サクミル」の特長

  • 直感的な操作性:40~60代のITに不慣れな方でも、スマホ感覚で使える画面構成。
  • オールインワン機能:施工要領書の管理に加えて、勤怠・写真・工程・安全・品質なども一括管理。
  • 圧倒的なコストパフォーマンス:初期費用ゼロ、月額9,800円(30アカウント)で利用可能。
  • 安心のサポート体制:LINEやメールでの丁寧なサポートが受けられる。
  • 2ヶ月の無料トライアル付き:さらに、自動課金はされないため「まずは試してみたい」という方でも安心。

施工要領書の作成や管理は、現場の安全・品質・効率を左右する極めて重要な業務です。

しかし実際には、「作成に時間がかかる」「書類の更新や共有が煩雑」といった声が多く聞かれます。こうした課題を解消するためには、クラウド型の施工管理ツールの導入が有効です。

特に、中小規模の建設会社や現場の施工管理者にとっては、書類作成・進捗管理・共有業務を一元化できることで、施工要領書の品質向上と作業時間の削減が同時に実現できます。

今後の建設業界では、制度を“理解する力”と“活用する力”が企業の成長を大きく左右する時代です。

サクミルの導入を検討してみませんか?

2か月間の無料トライアルで、自動課金なくお試しいただけます。

関連記事

毎月200社以上が新規導入!お気軽にお問い合わせください

\★登録後も自動課金なく安心★/

無料で試してみる

※PDF資料「1分でわかるサクミル」

詳しい資料を見る

プライバシーポリシー利用規約に同意のうえご利用ください

03-6682-1381

※平日9時~18時(年末年始除く)
